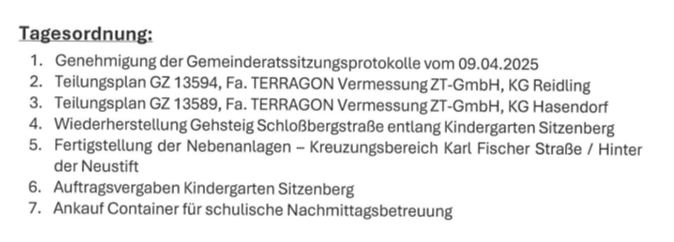

2. Gemeinderatsitzung – 20.05.2025

Kurzbericht aus der Gemeindesitzung am 20. Mai 2025 um 19:00

Entschuldigt: Mathias Schmid,  Gudrun Totschnigg
Zuschauer: Stefan Öllerer (Ö-News)

  • Kindergarten: Die abschließenden Maßnahmen inklusive Gehsteig und Außenbereich wurden freigegeben.

  • Schulische Nachmittagsbetreuung: Für zwei Gruppenräume und eine Teeküche werden Container aufgestellt. Die provisorische Lösung ersetzt den bestehenden Klassencontainer. Langfristig wird an einem Ausbau der Volksschule gearbeitet.

  • Weitere Punkte: Es wurden Grundstücksänderungen beschlossen sowie Baumaßnahmen im Bereich Karl Fischer Straße und Hinter der Neustift abgesegnet inklusive A1 Verrohrung für Internetleitungen.

Die Sitzung diente insbesondere der Sicherstellung der Fertigstellung des Kindergartens vor anstehenden Terminen. Alle Beschlüsse erfolgten einstimmig.


Ad 2.    Teilungsplan GZ 13594 Vermessung ZT-GmbH, Gst 573/5 EZ Neu aus EZ 183, KG Reidling, der Gemeinde Sitzenberg-Reidling für Unternehmen Schlosserei Handl, benötigt nur etwas mehr als die Hälfte des Grundstücks. Daher Abtretung eines Teils des Gst 573/3 der Gemeinde Sitzenberg ans öffentliche Gut, ca 250m²

Ad 3.    Teilungsplan GZ 13589, Gst 593/3, KG Hasendorf – Hans Günther Egger, Anpassung an Naturstand, kauft daher 41m² um EUR 1.000 an

Ad 4.    Wiederherstellung Gehsteig Schloßbergstraße entlang Kindergarten Sitzenberg, entlang bis FF Sitzenberg Asphaltbefestigung der Künette – aus Straßenbudget (Ressort, das zu verbrauchen ist) Auftragssumme EUR 43.865,–, 70m x 1,80 von Swietelsky, die FA hat Rahmenvertrag, der vor ein paar Jahren geschlossen wurde. Soll bis zum Feuerwehrfest erledigt sein.

Ad 5.    Fertigstellung der Straße im Kreuzungsbereich Karl Fischer Str/Hinter der Neustift um EUR 36.944,74 durch Fa Swietelsky, Straße entlang der drei Häuser Hintermayer, Dopler, Kiesl, wobei vorher noch A1 Verrohrung gelegt wird. Außerdem auch  Linzbauer Parkplatz und Einfahrt

Ad 6.    Auftragsvergaben Kindergarten Sitzenberg:

  • für Brandschutztüre des Müllraums (der neu ist, nicht bei ursprünglichem Auftrag dabei), eine weitere Tür für Geräteraum – um € 8.602,24 nt Fa Josko-Wallner (um 2.200 billiger als ursprünglich beauftragter)
  • Terassendielen € 4.884,46 nt (um das teurer als bisheriger Auftragssumme
  • Spiegel € 701,34 nt
  • 3 Sonnensegel fix verspannt 10m², 6m², 17,8m² EUR 3.682,15 nt
  • Leitsystem – Rahmenbeschluss € 4.700 nt, das wäre Preis der Fa Schmied AG, allenfalls durch Fischer Mathias oder Renzel
  • Außenanlagen, Zugänge, asphaltierter Bobbycar Weg – EUR 54.890,83 nt von FA Swietelsky (KiGa vorsteuerabzugsfähig, daher nt, 50.000 für Straße, 30.000 für Wasserleitung, 20.000 für Garten waren projektiert)
  • Zimmererarbeiten durch Fa Reismüller Baugesellschaft – Zimmerer, der KG gebaut hat. Ausschreibung war auf Rigipswände, stattdessen nun Holzwände.

Hauptauftragssumme 348.050, nun zusätzlich EUR 25.841,29 nt + EUR 3.011,14 nt, für weitere Aufträge, zB Müllraum. Nachtragsvoranschlag = Rechnung (Leistung schon erbracht, zB für Müllraum)

Ad 7.    Ankauf von gebrauchten Containern für Nachmittagsbetreuung, 7 Stück von Fa ELA um EUR 73.735,20 br ohne Küche (wird selbstgemacht). Ergibt 2 klimatisierte Containerklassenzimmer zu je 54m² + eine Containerküche

Alle Punkte wurden nach Erörterung einstimmig beschlossen.

Ende: 19.53 Uhr
